Quem é o Seu Dilmar?
Seu Dilmar tem esquizofrenia desde os 30 anos e vive sozinho desde que sua mãe faleceu em 2006. Quando passa por estresses fortes, entra em surto de esquizofrenia e, sem alguém para ajudá-lo a enfrentar a situação e cuidar dos medicamentos, ele acaba esquecendo de tomá-los e vai ficando pior.

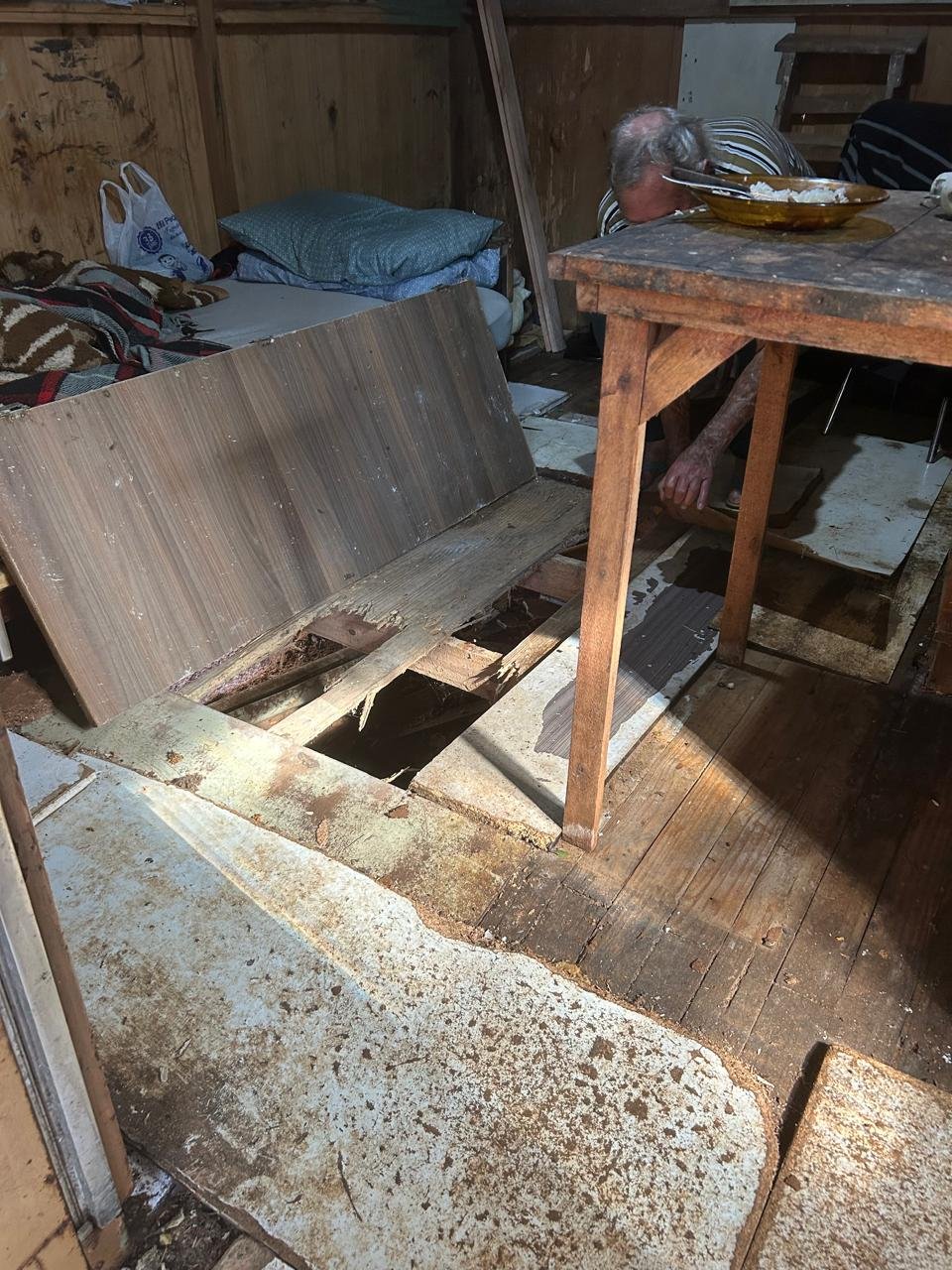

No final de 2024, teve uma crise forte de esquizofrenia e acabou sendo internado no Hospital de Viamão. Lá contraiu pneumonia e ficou internado durante 3 meses. Nesse período, sua casa foi saqueada e ficou aberta, o que contribuiu significativamente para a deterioração da estrutura.
Durante o saque, levaram sua TV de tubo que era sua principal forma de entretenimento, além de dinheiro e alimentos. Quando retornou do hospital, encontrou sua casa em condições ainda piores do que quando saiu.
Além da esquizofrenia, ele também tem Parkinson e ictiose, uma doença de pele rara. Agora, com a casa deteriorada e sem condições adequadas de moradia, estamos lutando para garantir dignidade e segurança para ele através da reforma completa de sua casa.

Contribua com qualquer valor
Use a chave Pix abaixo ou escaneie o QR Code
Responsável pela ação de reforma
Olá, sou o Mateus Giordani, neto do Seu Dilmar e responsável por esta campanha de reforma.
Por que a situação ficou tão precária?
Até final de 2024, meu avô morava com um filho. Durante a internação do Seu Dilmar, o filho quebrou a perna sozinho e se mudou para a casa da minha avó (a ex-esposa do meu avô), pois precisava de cuidados médicos.
Eu morava longe e não podia sempre ajudar. Também estava finalizando obras na casa que comprei (ao lado da casa do Seu Dilmar), então minha renda já estava comprometida.
Por que estou fazendo a reforma agora?
No dia 21/07/2025, efetuei minha mudança para a casa nova. Foi então que me deparei com meu avô em crise de esquizofrenia, perturbado pela situação da sua casa.
Nesse mesmo dia já organizei com o pessoal para começar a obra: pedi ajuda para a madeireira ao lado de casa para ceder os materiais, chamei os pedreiros para analisar o custo e iniciamos a obra no dia 22.
Por que estou pedindo ajuda?
Não tenho recursos sobrando para arcar com todos os custos da obra. Seu Dilmar tem aposentadoria, mas devido a uma das filhas administrar sua conta bancária, não tenho acesso aos valores e nem o próprio Dilmar sabe o que tem. Pelo que sei, ele está com a conta negativada devido a empréstimos consignados feitos enquanto estava doente.
Seu Dilmar não tem telefone, então só nos víamos quando eu vinha até a casa para trabalhar na reforma.
Contato Direto
WhatsApp: (51) 99664-0578
Email: mateusgiordani23@gmail.com
Localização: Av. Senador Salgado Filho 6761, Viamão, RS
Por que a situação ficou tão precária?
Até final de 2024, meu avô morava com um filho. Durante a internação do Seu Dilmar, o filho quebrou a perna sozinho e se mudou para a casa da minha avó (a ex-esposa do meu avô), pois precisava de cuidados médicos.
Eu morava longe e não podia sempre ajudar. Também estava finalizando obras na casa que comprei (ao lado da casa do Seu Dilmar), então minha renda já estava comprometida.
Por que estou fazendo a reforma agora?
No dia 21/07/2025, efetuei minha mudança para a casa nova. Foi então que me deparei com meu avô em crise de esquizofrenia, perturbado pela situação da sua casa.
Nesse mesmo dia já organizei com o pessoal para começar a obra: pedi ajuda para a madeireira ao lado de casa para ceder os materiais, chamei os pedreiros para analisar o custo e iniciamos a obra no dia 22.
Por que estou pedindo ajuda?
Não tenho recursos sobrando para arcar com todos os custos da obra. Seu Dilmar tem aposentadoria, mas devido a uma das filhas administrar sua conta bancária, não tenho acesso aos valores e nem o próprio Dilmar sabe o que tem. Pelo que sei, ele está com a conta negativada devido a empréstimos consignados feitos enquanto estava doente.
Seu Dilmar não tem telefone, então só nos víamos quando eu vinha até a casa para trabalhar na reforma.
Contato Direto
WhatsApp: (51) 99664-0578
Email: mateusgiordani23@gmail.com
Localização: Av. Senador Salgado Filho 6761, Viamão, RS

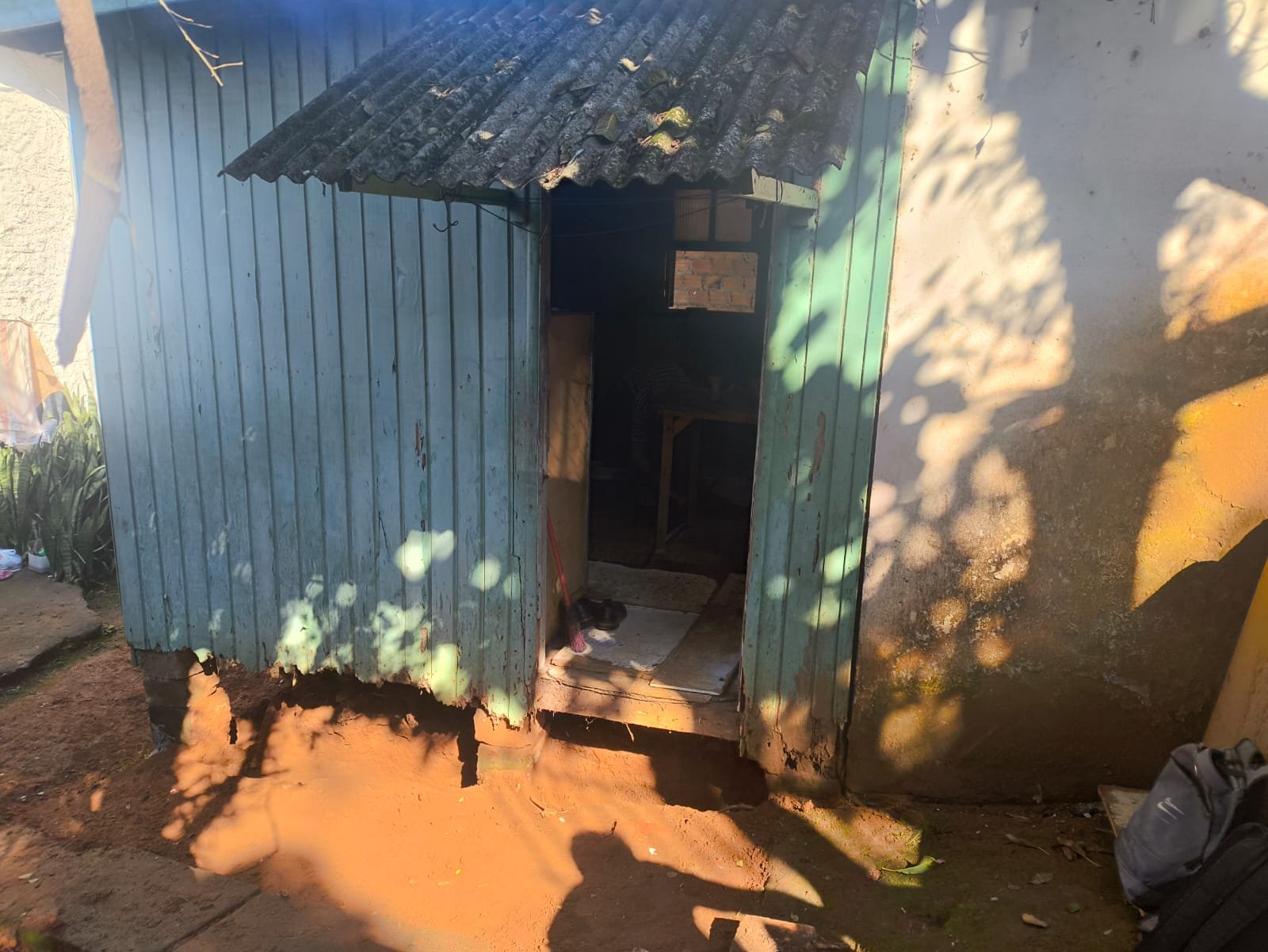

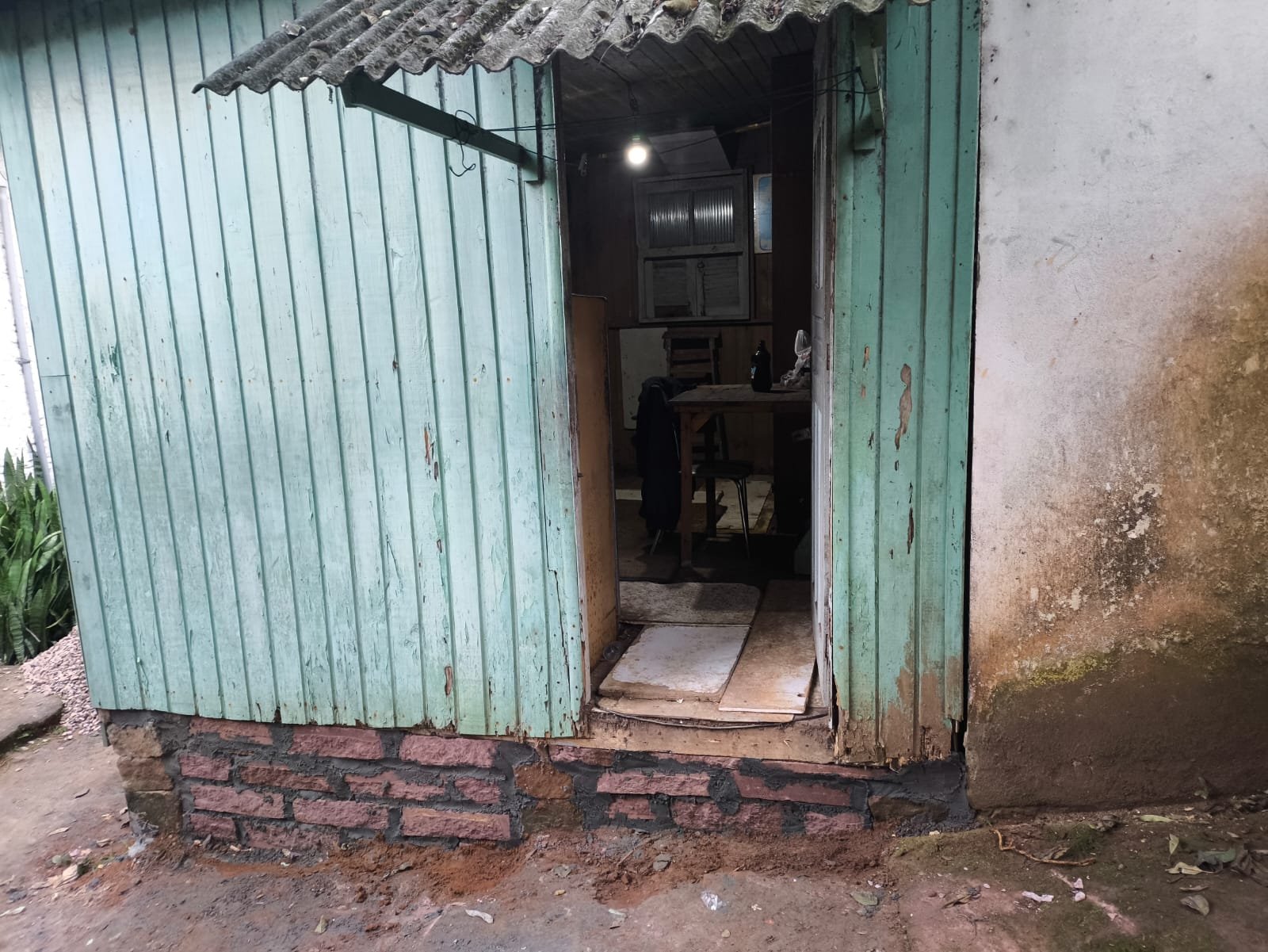

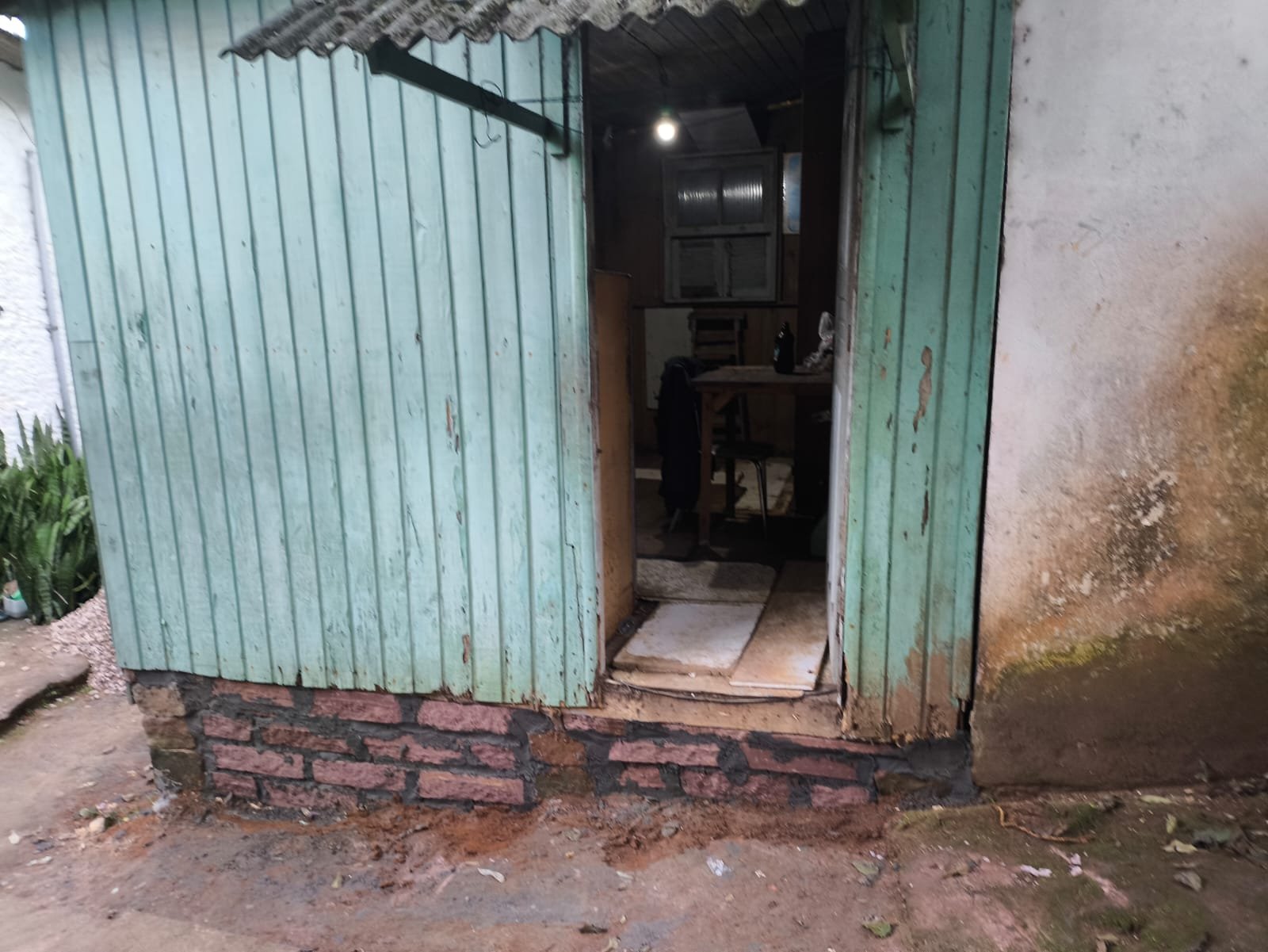

Situação da Casa do seu Dilmar









Meta de Arrecadação
Meta da reforma
Valor recebido
Últimas Doações
Plano da Reforma

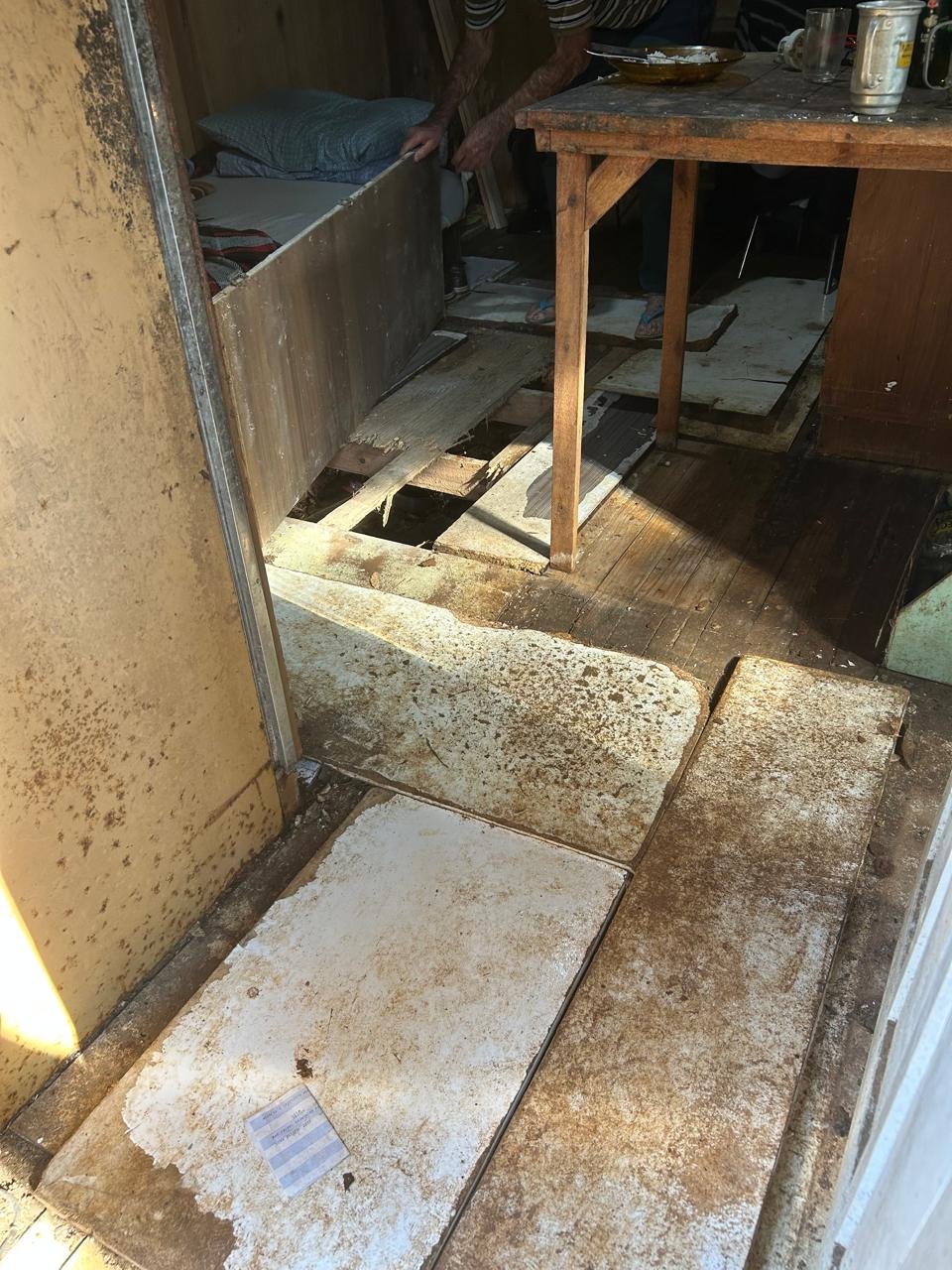

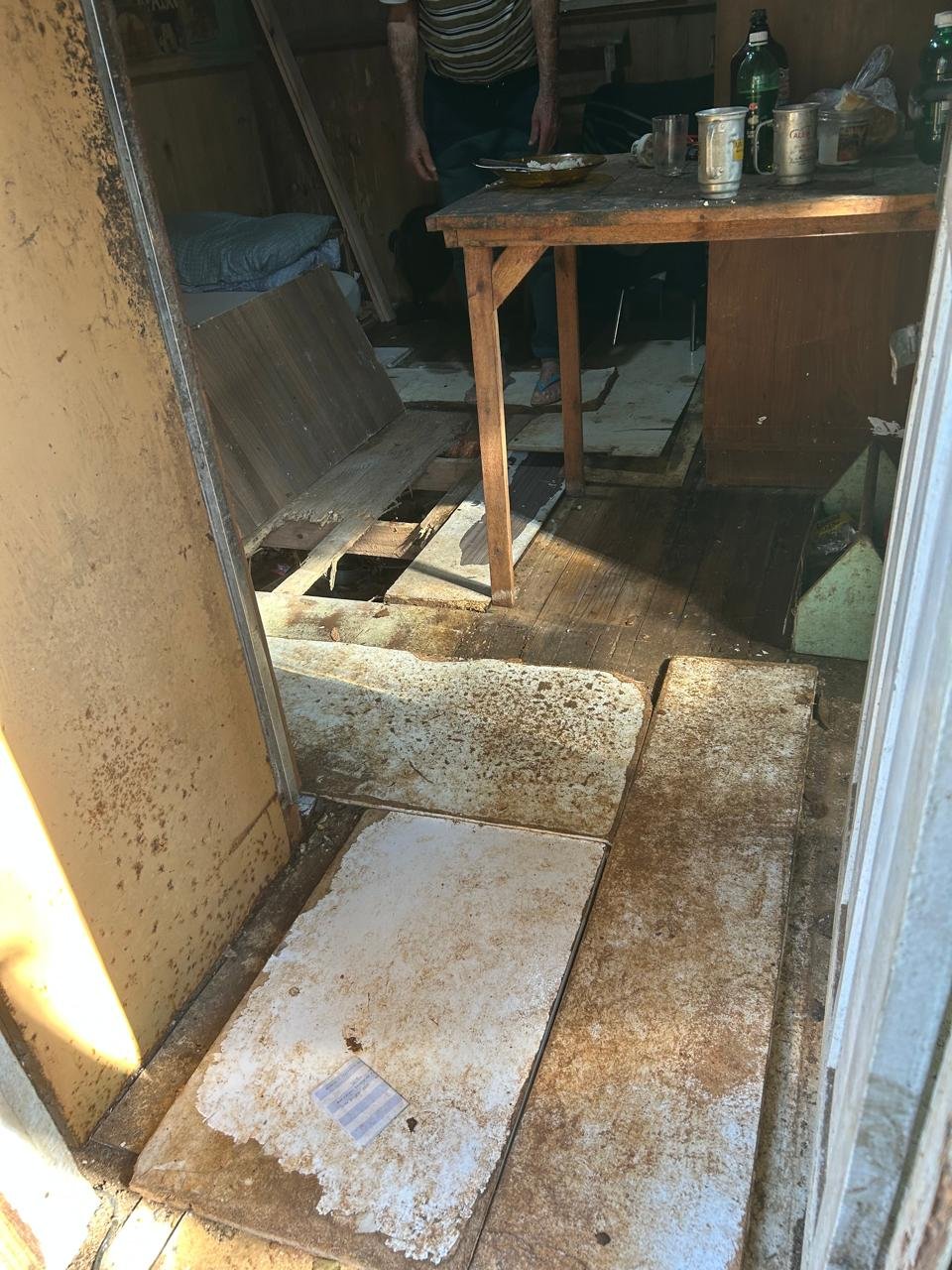

Estrutura da Casa

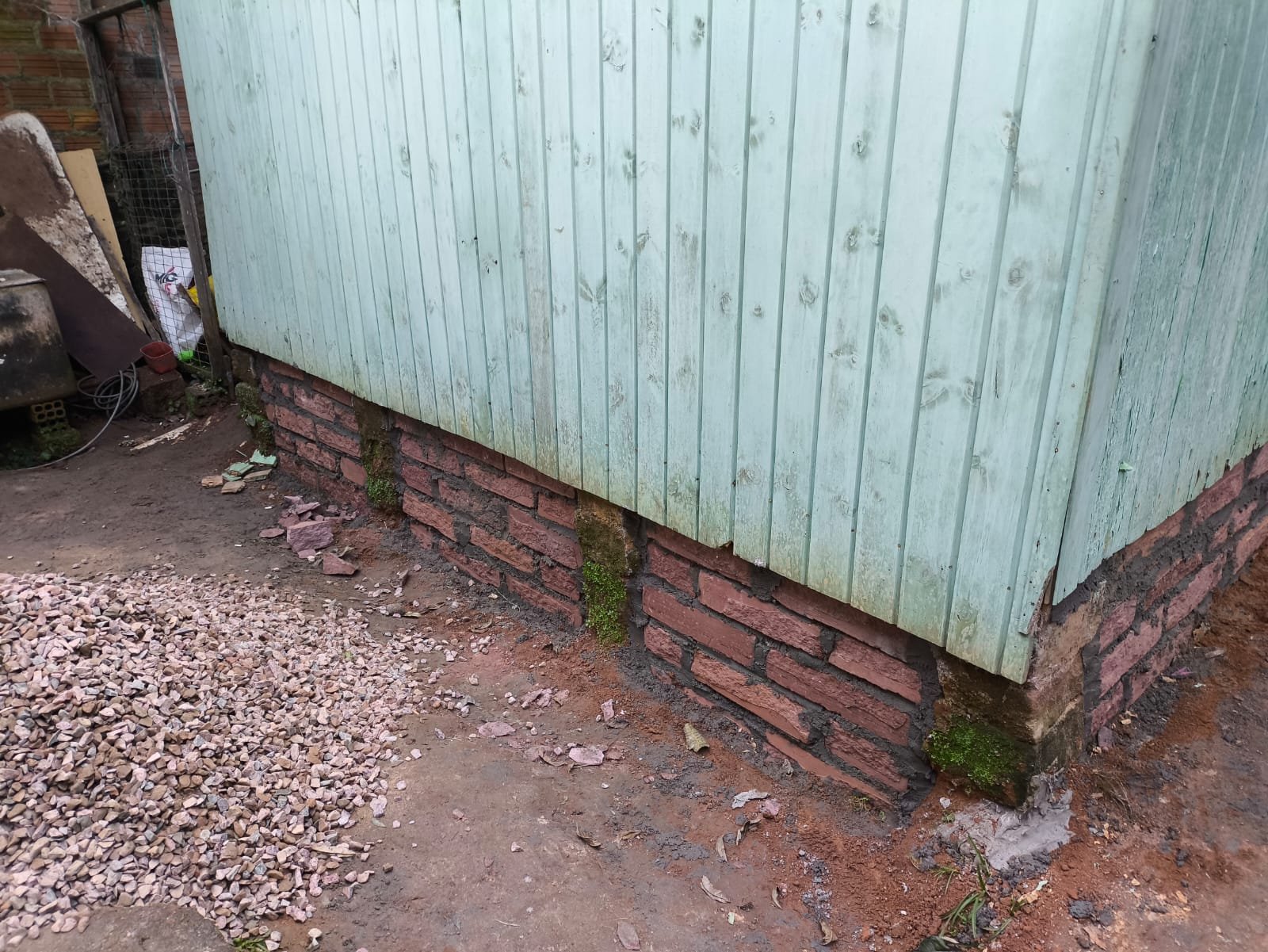

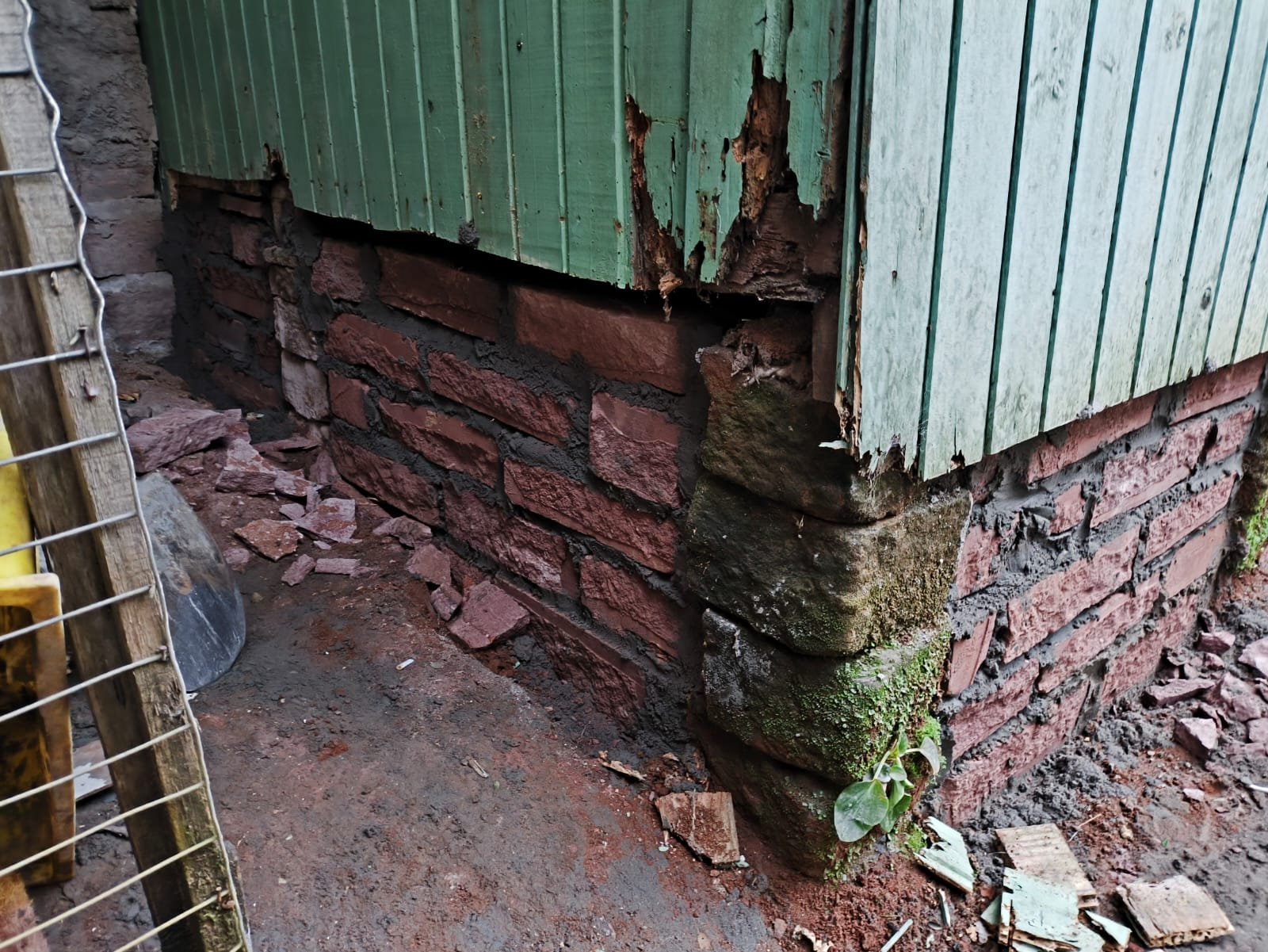

A casa do Seu Dilmar possui 4 alicerces (colunas) de pedra e ferro, sobre os quais foi montado o assoalho. O problema atual é que há vãos entre essas colunas que precisam ser fechados.
Plano de Execução
Excavação: Escavar o espaço entre as colunas de pedra e ferro
Fechamento dos vãos: Fechar o espaço entre as colunas de pedra e ferro
Preenchimento: Encher com entulho/terra até o nível do assoalho
Contrapiso: Fazer um contrapiso para criar um chão estável
Futuro: Possibilitar a troca das paredes de madeira posteriormente
Custo da Obra

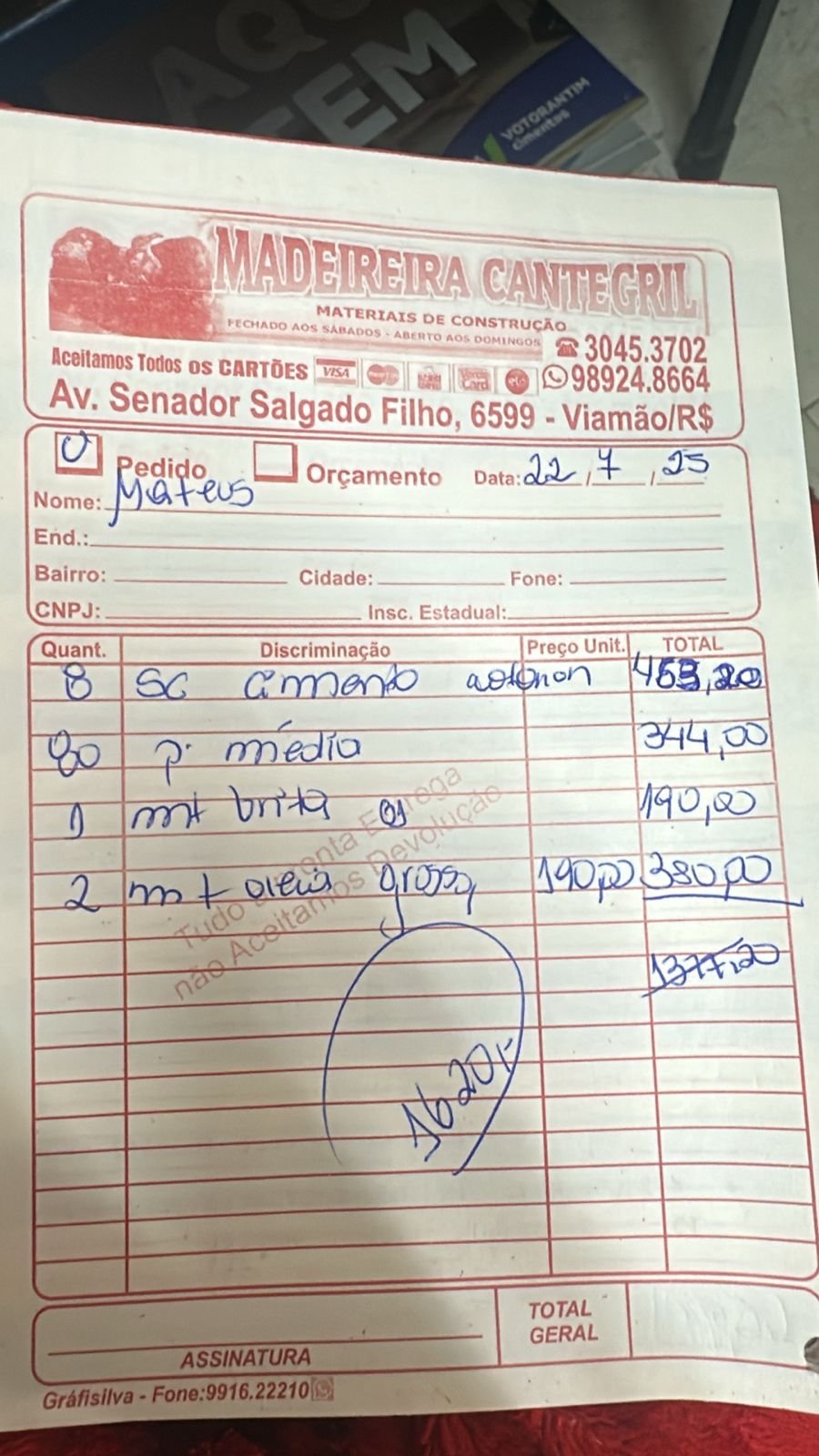

Materiais

Orçamento dos materiais adquiridos para a reforma
Mão de Obra
Valor do serviço dos pedreiros para execução da reforma completa
Serviços incluídos:
- Descarregamento e transporte dos materiais
- Fechamento dos vãos entre as colunas
- Preenchimento com entulho/terra
- Execução do contrapiso
- Preparação da estrutura para futuras melhorias
Progresso da Obra
📅 Primeiro Dia - 22/07/2025
Descarregamento dos Materiais
Trabalho mais intenso do primeiro dia foi o descarregamento e transporte dos materiais:

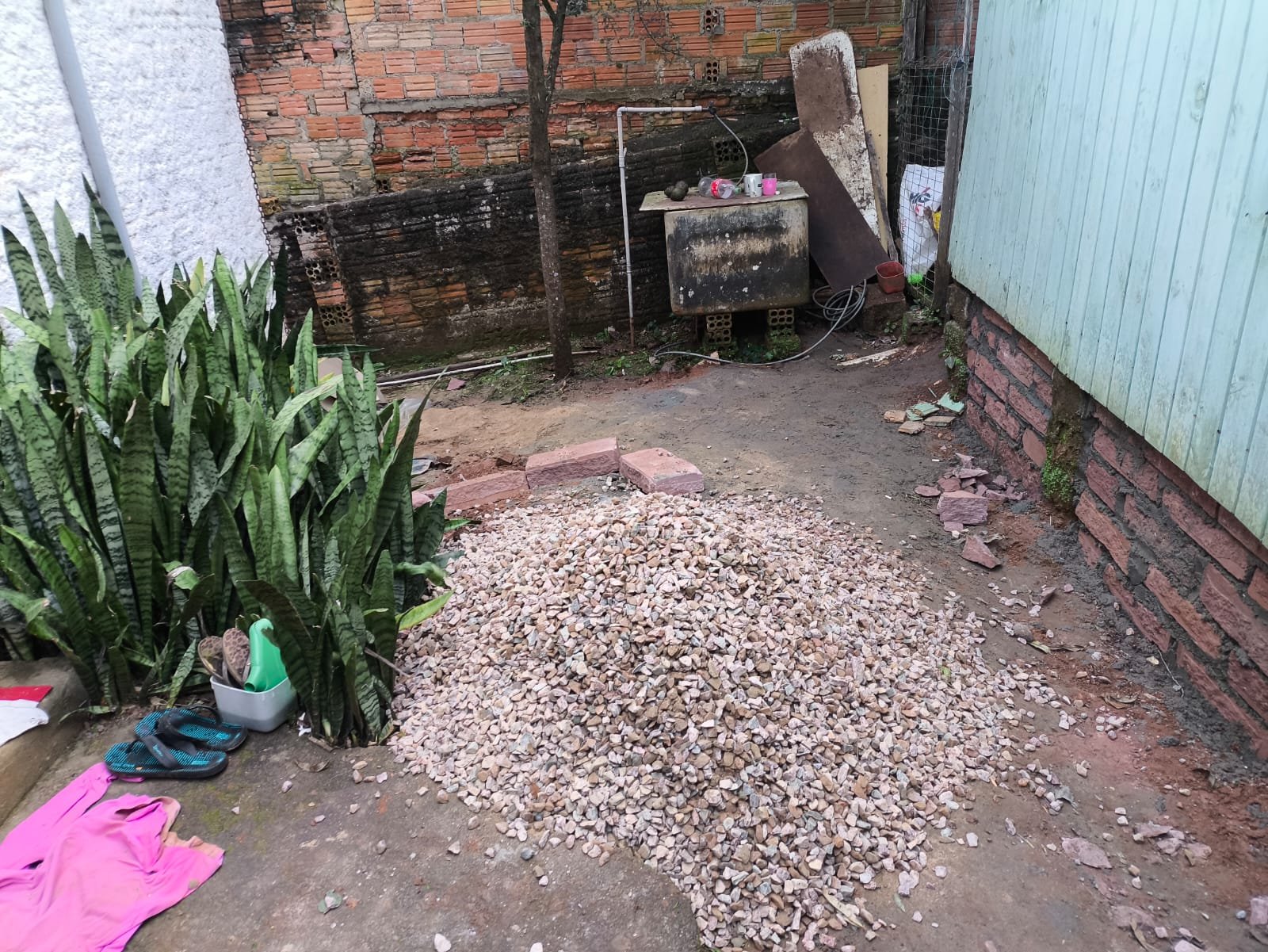

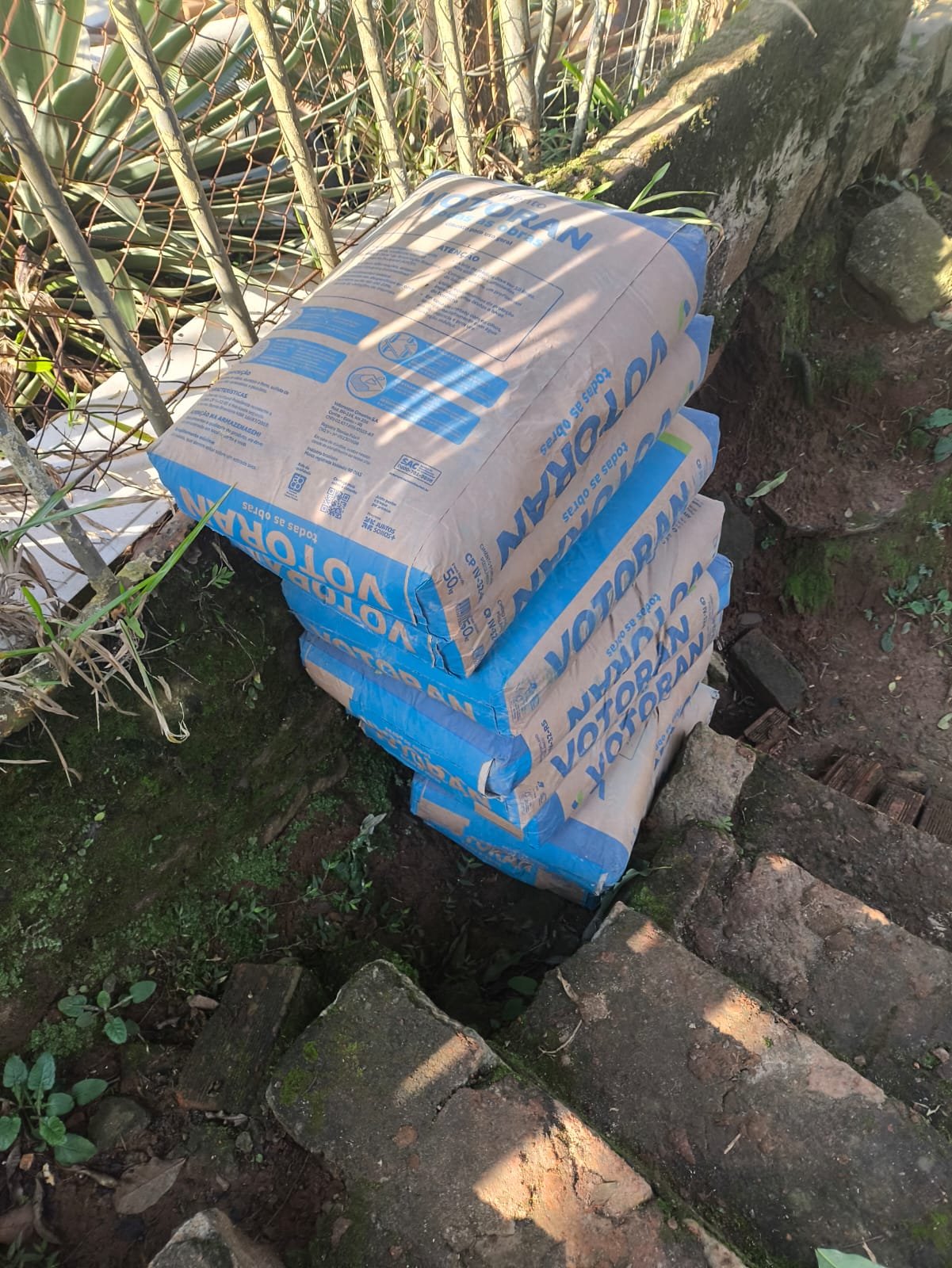

- 80 pedras - descidas pela escada

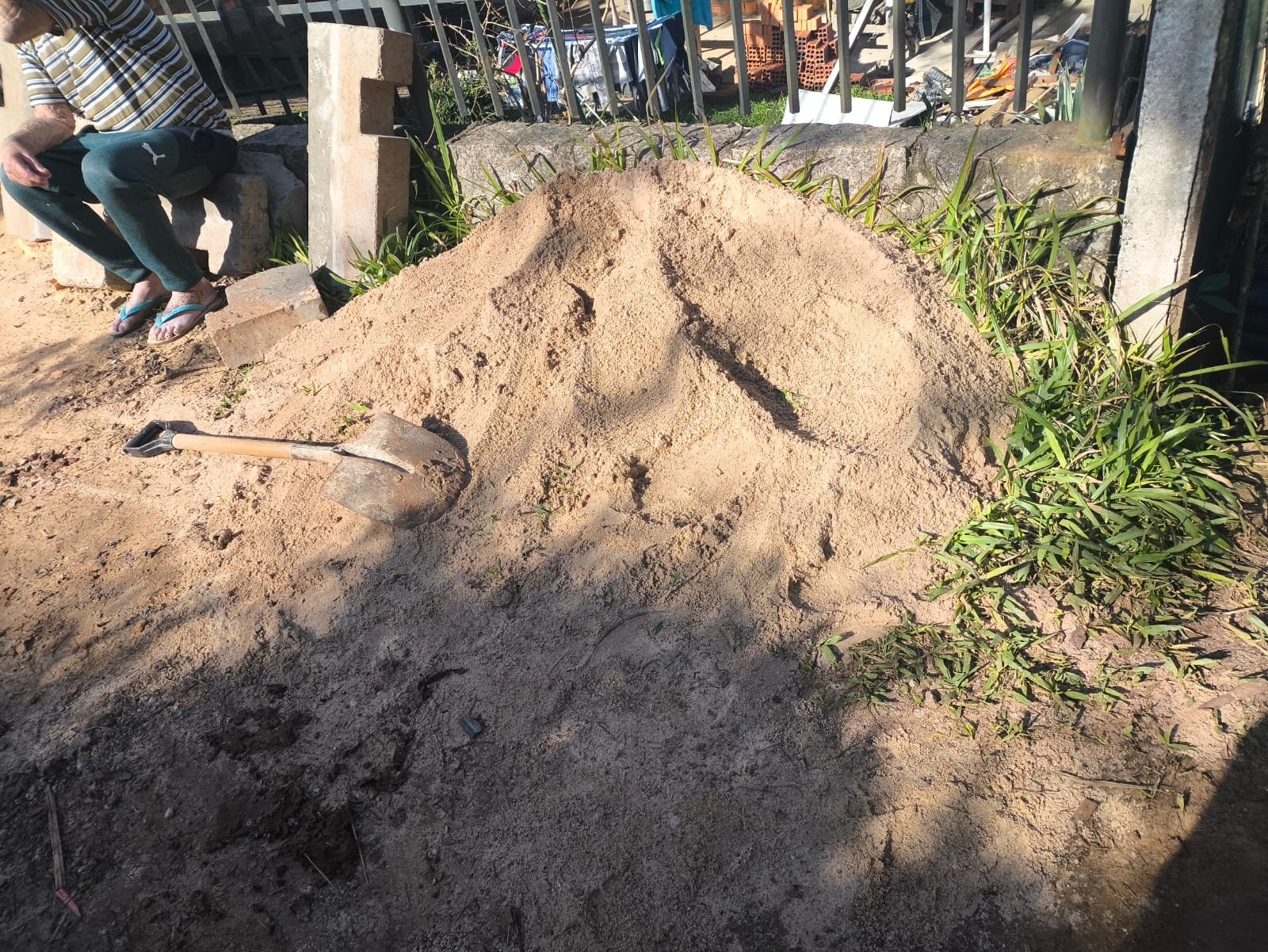

- 2 metros de areia - transportados manualmente
- 1 metro de brita - carregados até o local
- 8 sacos de cimento - 25kg cada, totalizando 200kg



📅 Segundo Dia de Obra - 23/07/2025
Veja como está o andamento da reforma no segundo dia de trabalho:
Início da Construção
Trabalho focado na preparação da estrutura:

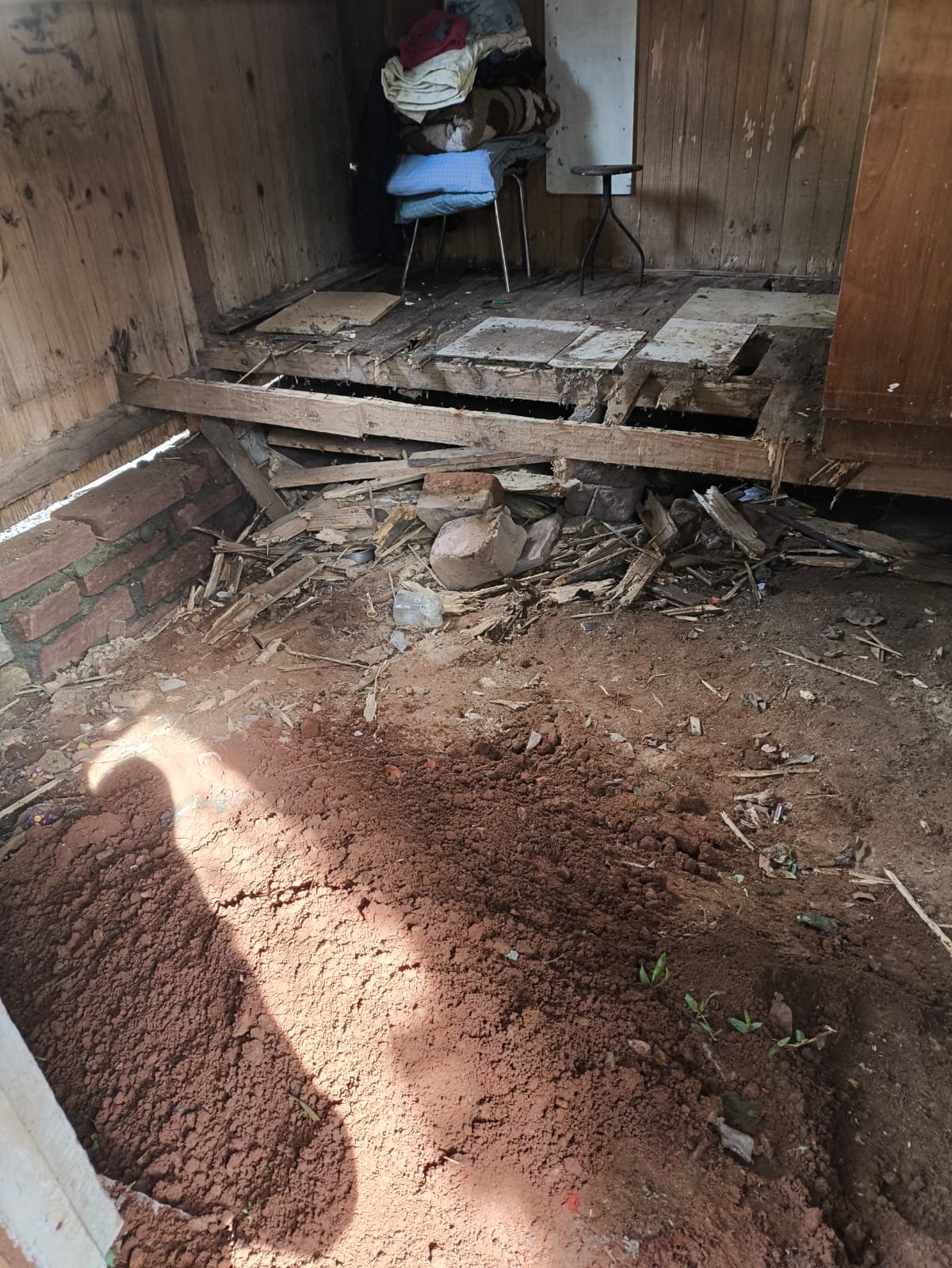

- Escavação dos vãos para baixo do nível da terra

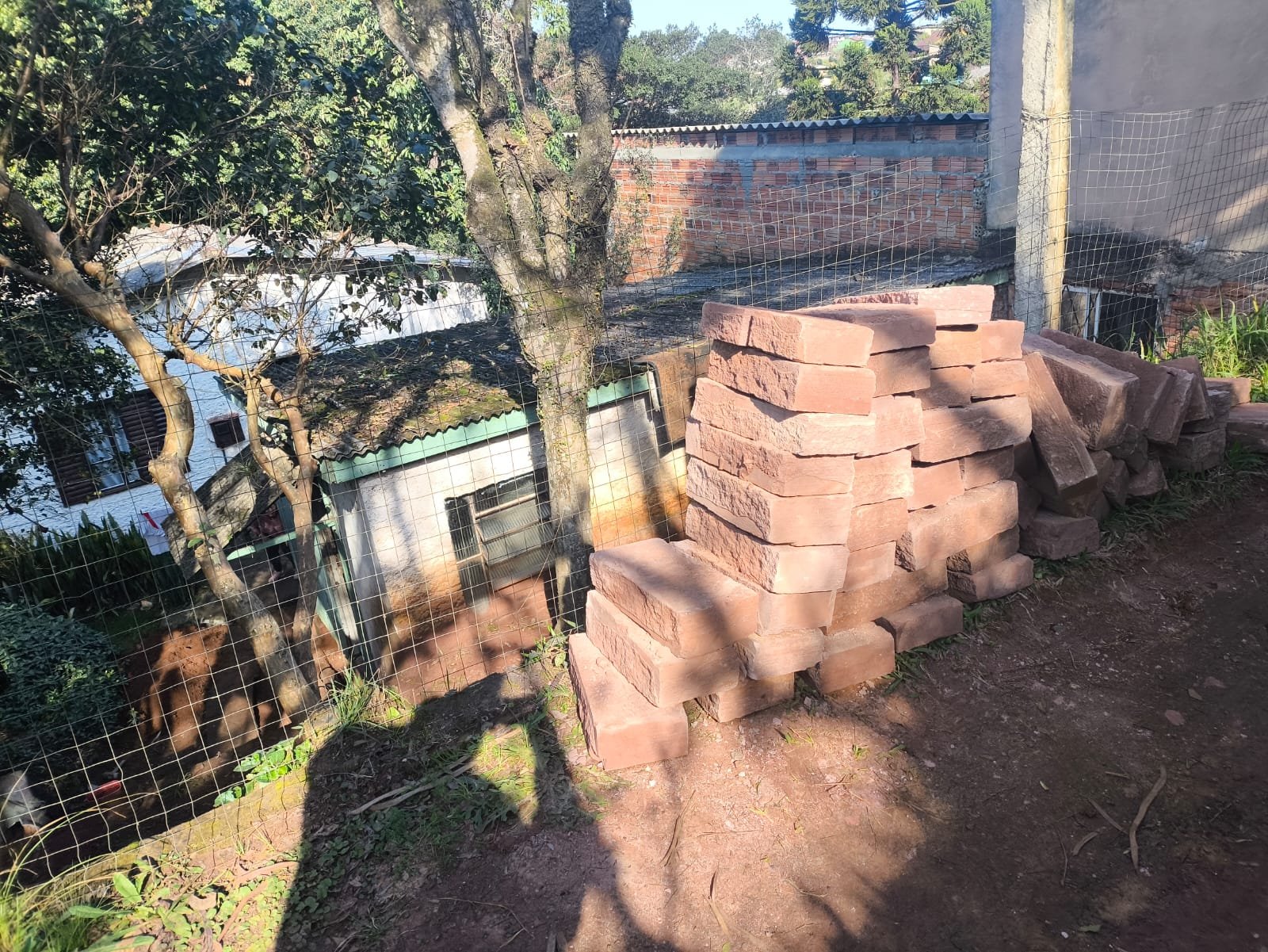

- Colocação das pedras nos vãos entre as colunas
- Adição de uma fileira extra de pedras abaixo do nível do solo
- Nivelamento de todas as colunas para garantir estabilidade





📅 Terceiro Dia de Obra - 24/07/2025
Veja como está o andamento da reforma no terceiro dia de trabalho:
Nivelamento do Chão
Foco em nivelar o chão da casa:
- Escavação de terra para utilizar como preenchimento do chão

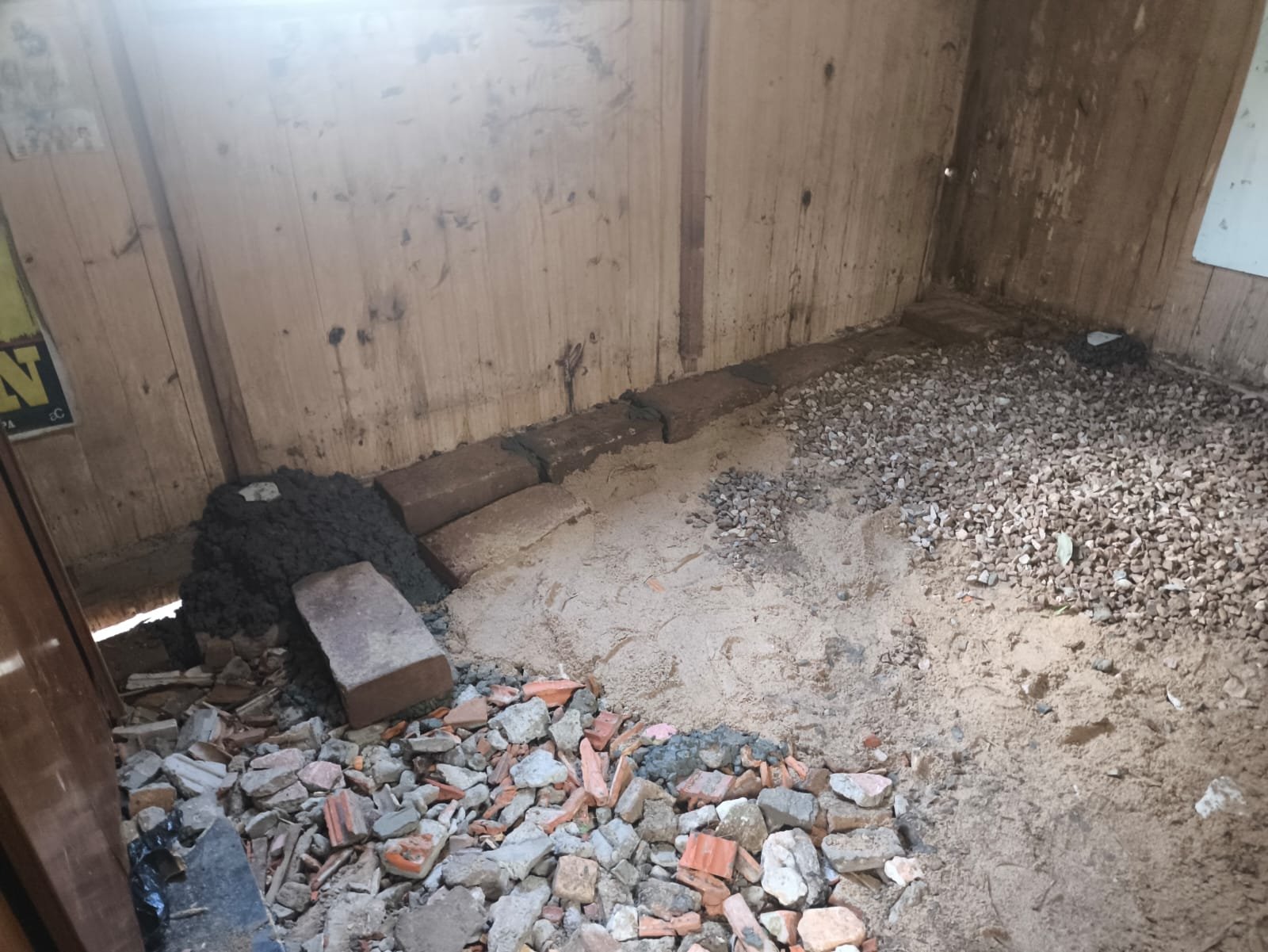

- Retirada de metade do assoalho - a segunda metade será feita depois para que o Seu Dilmar tenha onde dormir

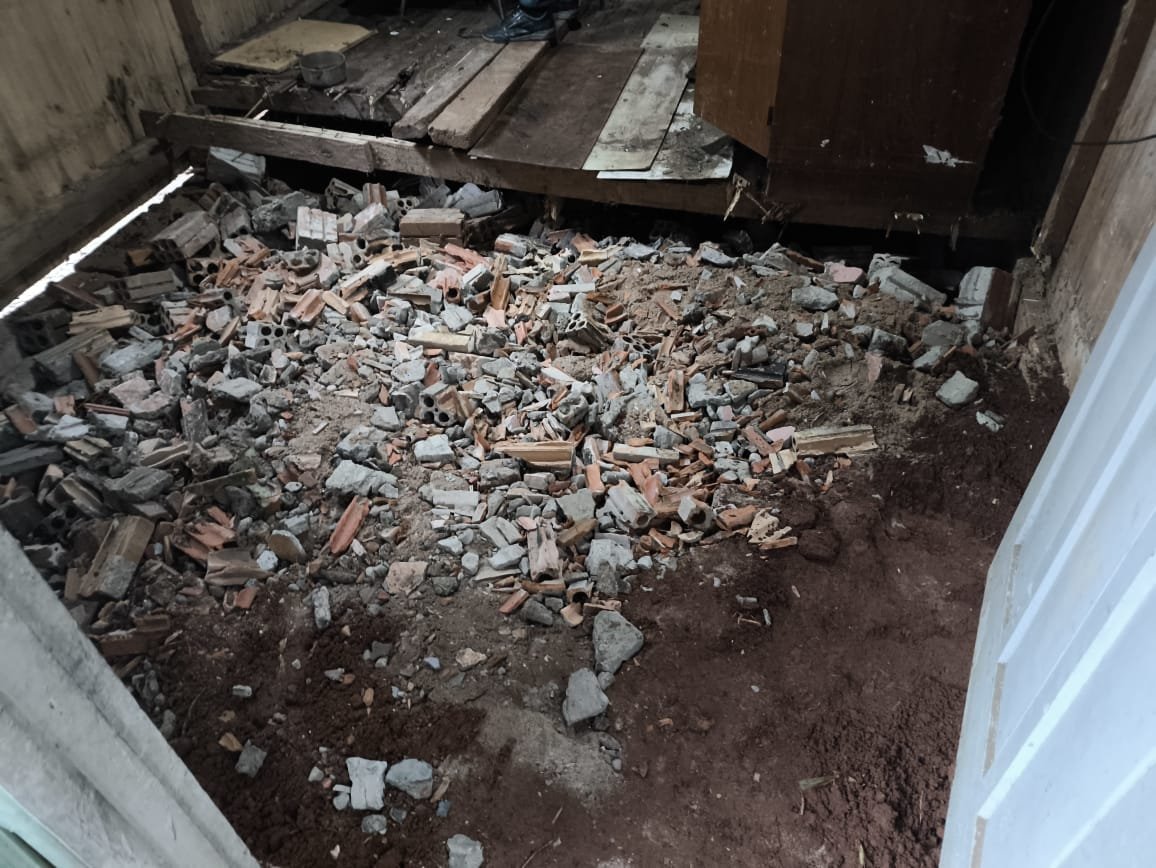

- Adição de entulho - adicionar entulho para nivelar o chão

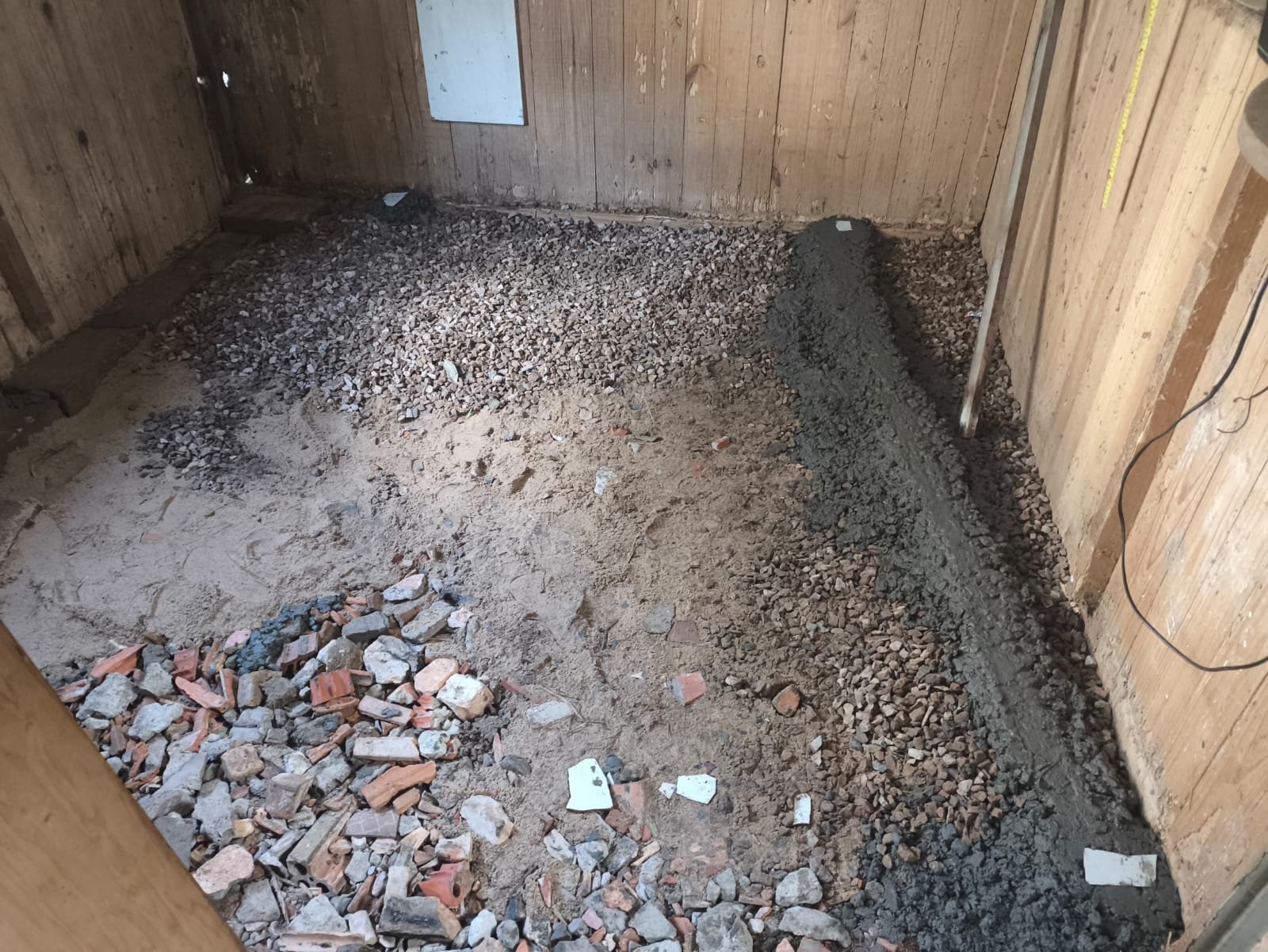

- Metade do assoalho preenchido com entulho - a segunda metade será feita depois para que o Seu Dilmar tenha onde dormir




📅 Quarto Dia de Obra - 25/07/2025
Veja como está o andamento da reforma no quarto dia de trabalho:
Finalização da obra
Foco para finalizar a obra:
- Escavação de terra para utilizar como preenchimento do chão

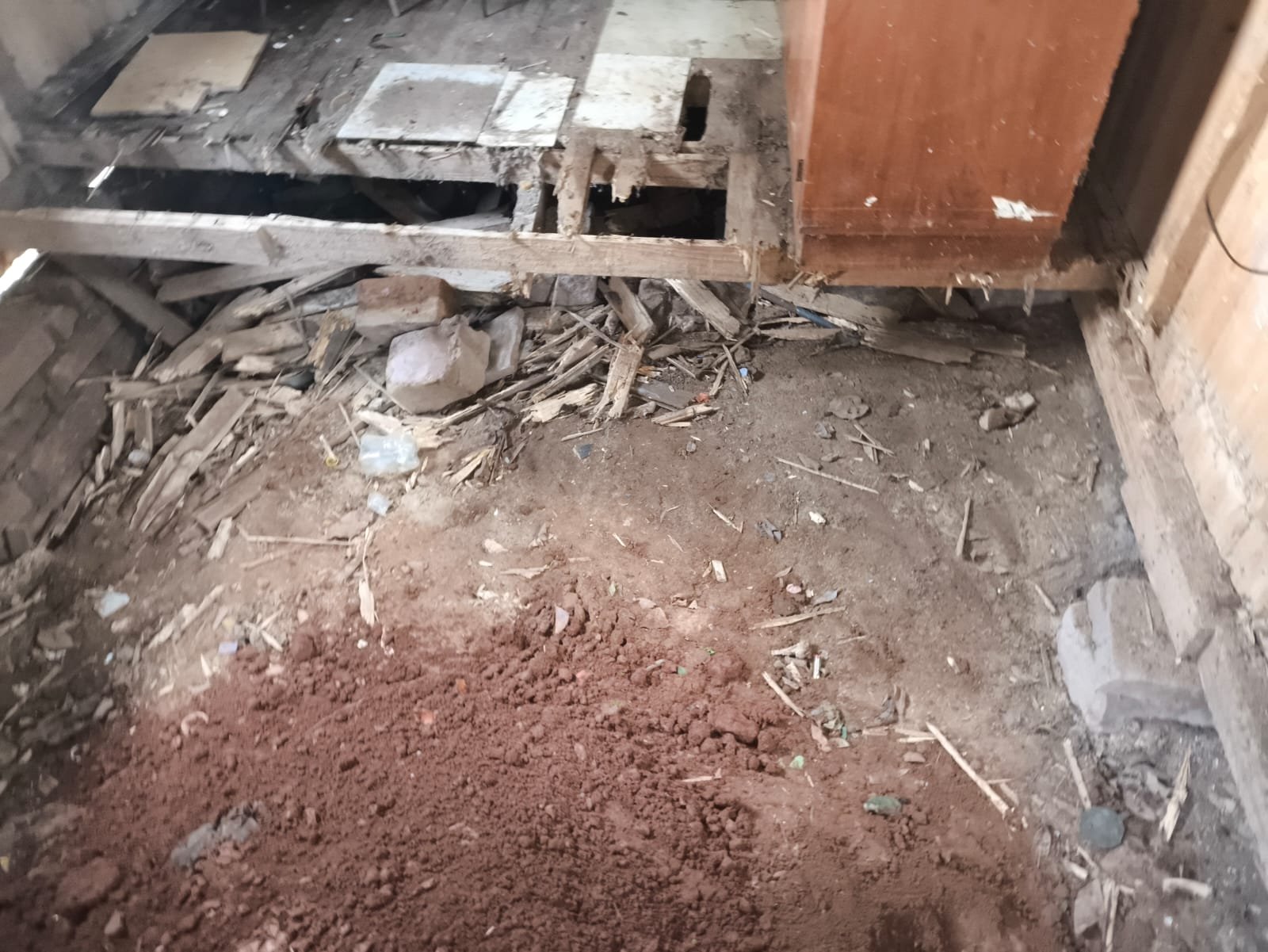

- Retirada da segunda metade do assoalho - a segunda metade fpo feita depois para que o Seu Dilmar tenha onde dormir
- Adição de entulho - adicionar entulho para nivelar o chão
- Metade do assoalho preenchido com entulho - finalização do chão
- Contrapiso - execução do contrapiso





📅 Quinto Dia de Obra - 26/07/2025
Veja como está o andamento da reforma no quinto dia de trabalho:
Finalização da obra
Foco para finalizar a obra:

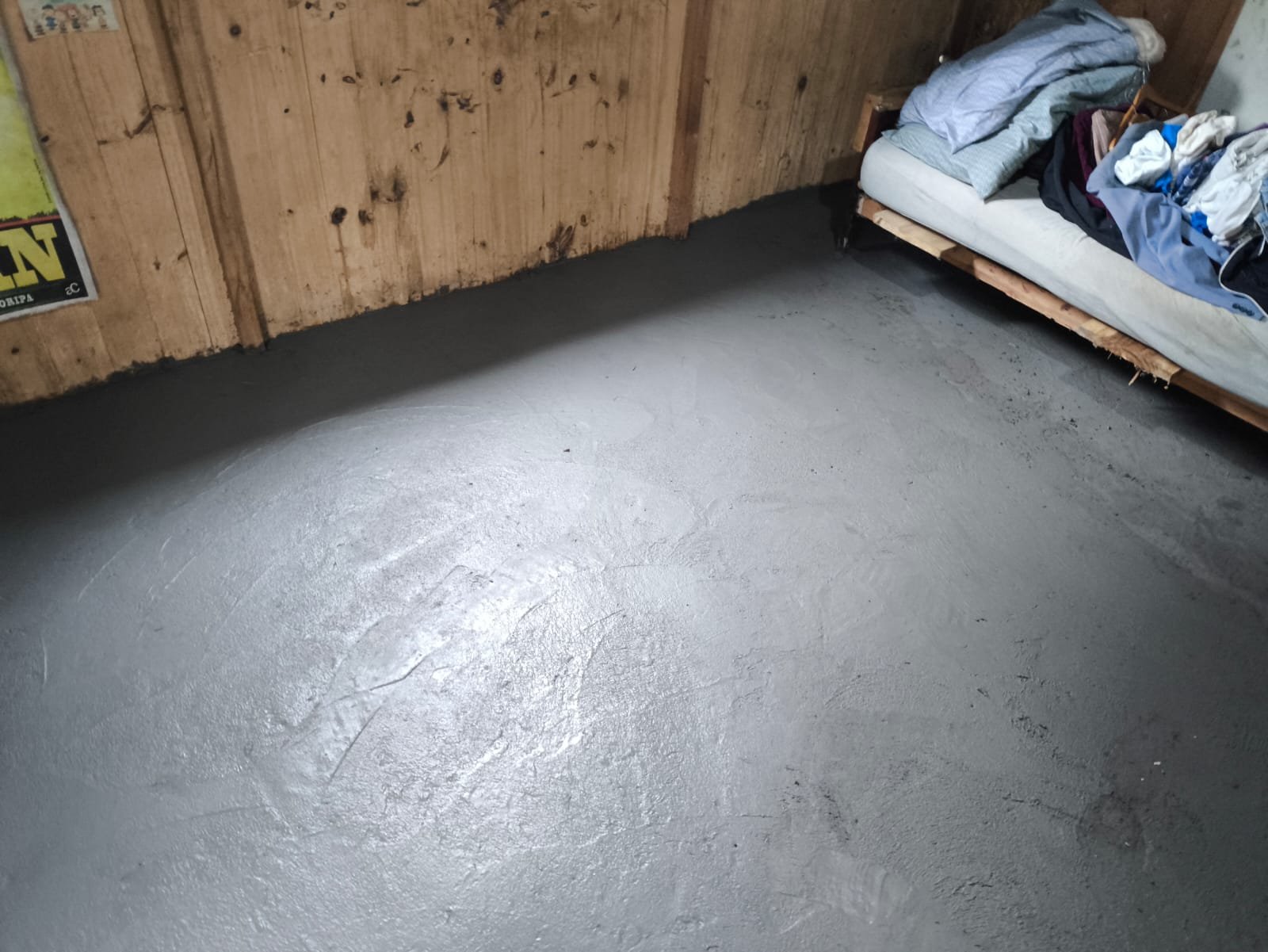

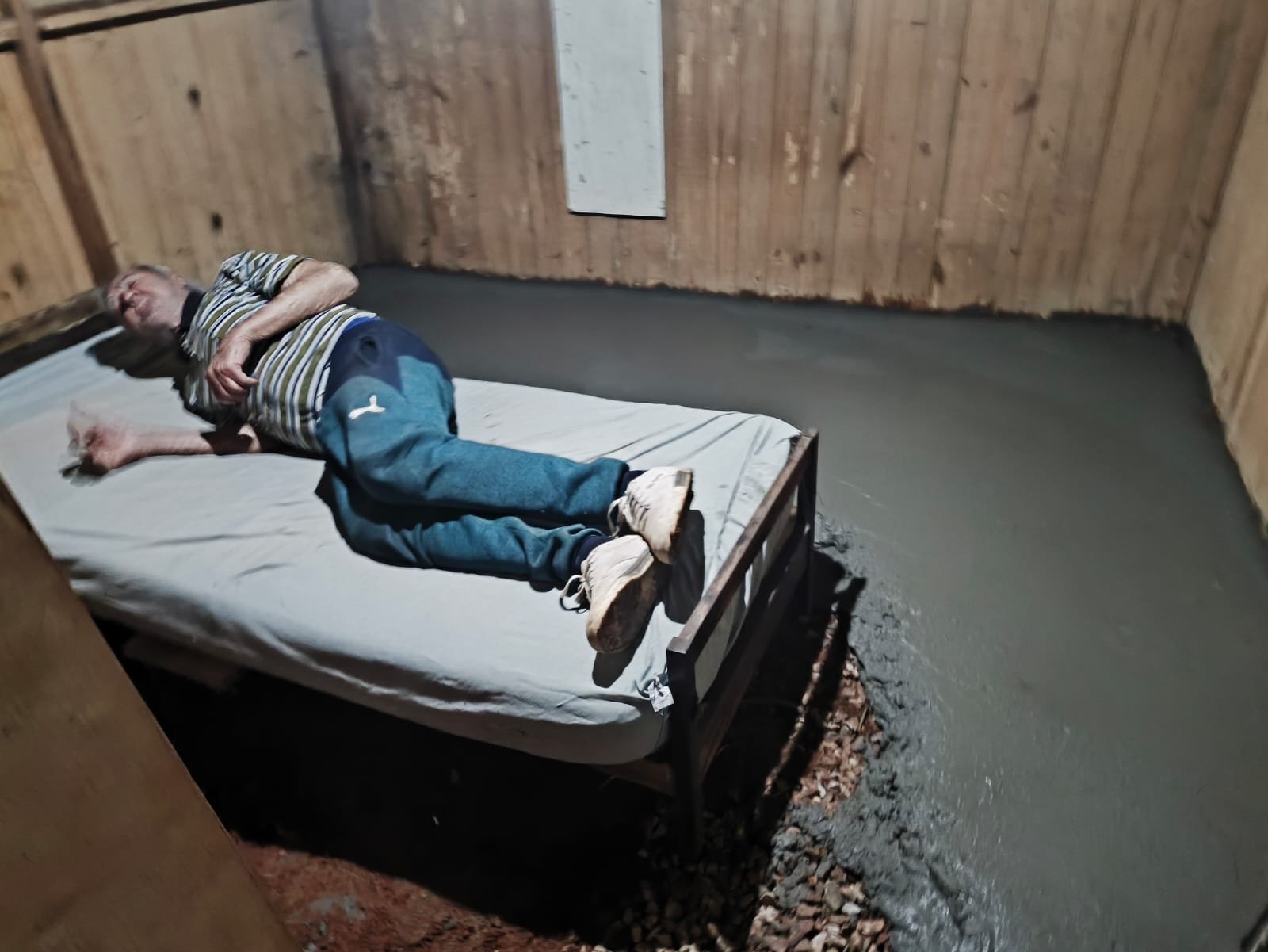

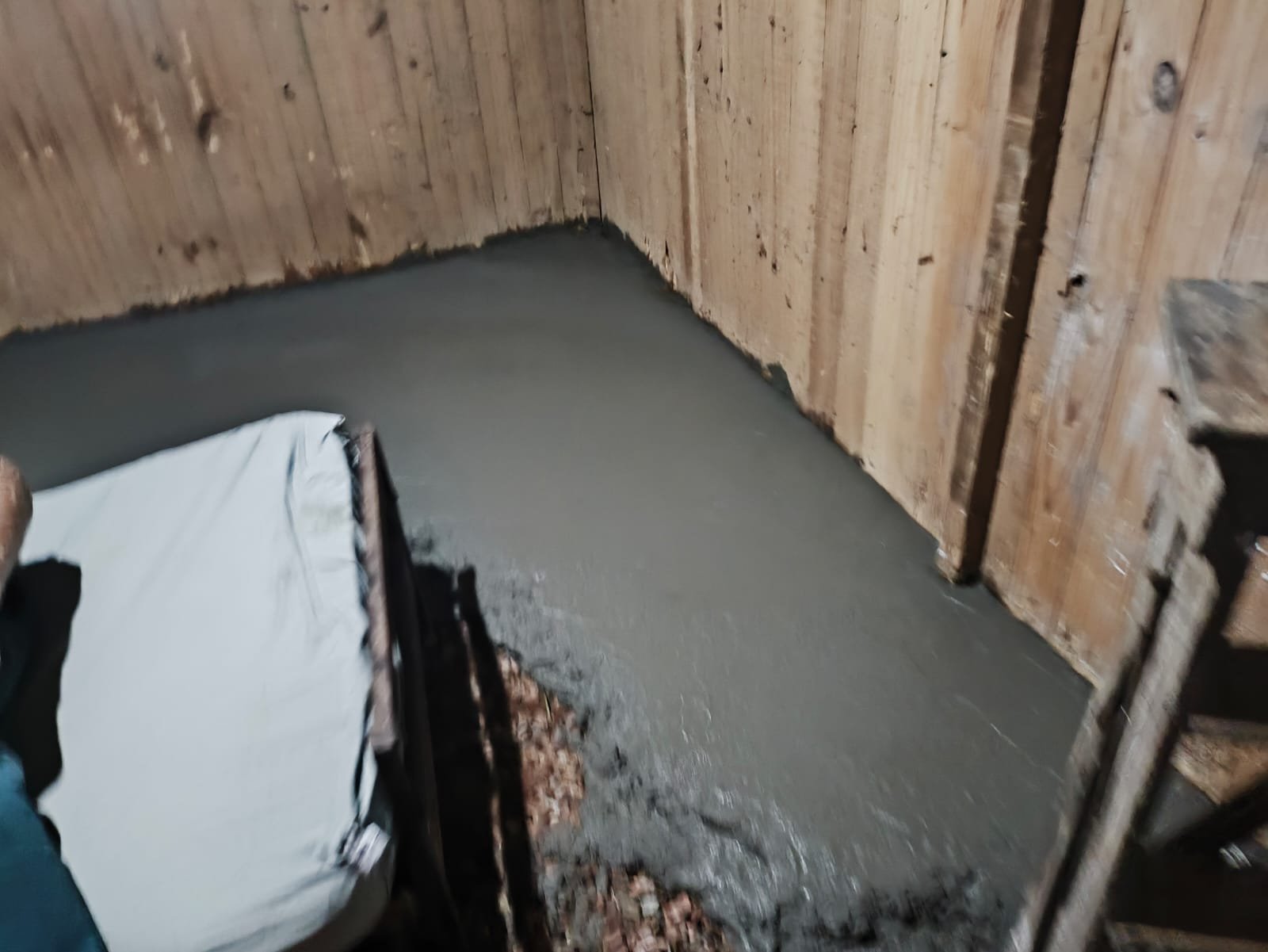

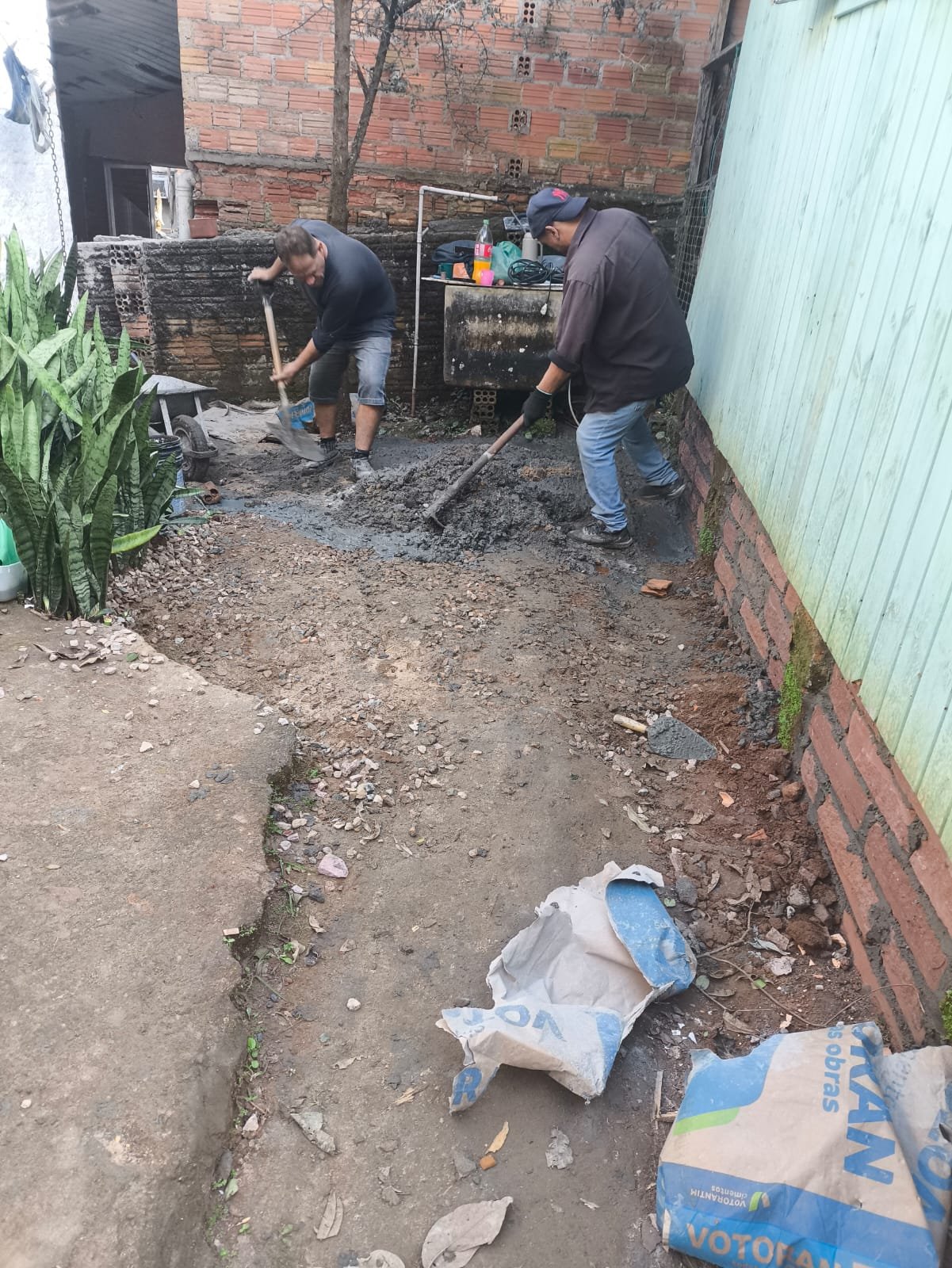

- Finalização do contrapiso foi finalizado o contrapiso da casa



Veja mais no vídeo
(Vídeo será adicionado em breve após edição)
